Gestion de projet de migration de datacenter

Sommaire

Préambule
#

Le prestataire d’infogérance (SIGMA) de mon entreprise (SIG) avait pour projet le déménagement de l’un de ses deux datacenters vers un site plus récent doté d’une meilleure résilience énergétique et plus respectueux de l’environnement.

Ma mission consistait à gérer ce projet en interne en communiquant et en mobilisant nos ressources lors des grandes étapes et à faire en sorte que ce changement d’envergure n’ait aucun impact sur le métier pendant les heures ouvrées.

Le démarrage
#

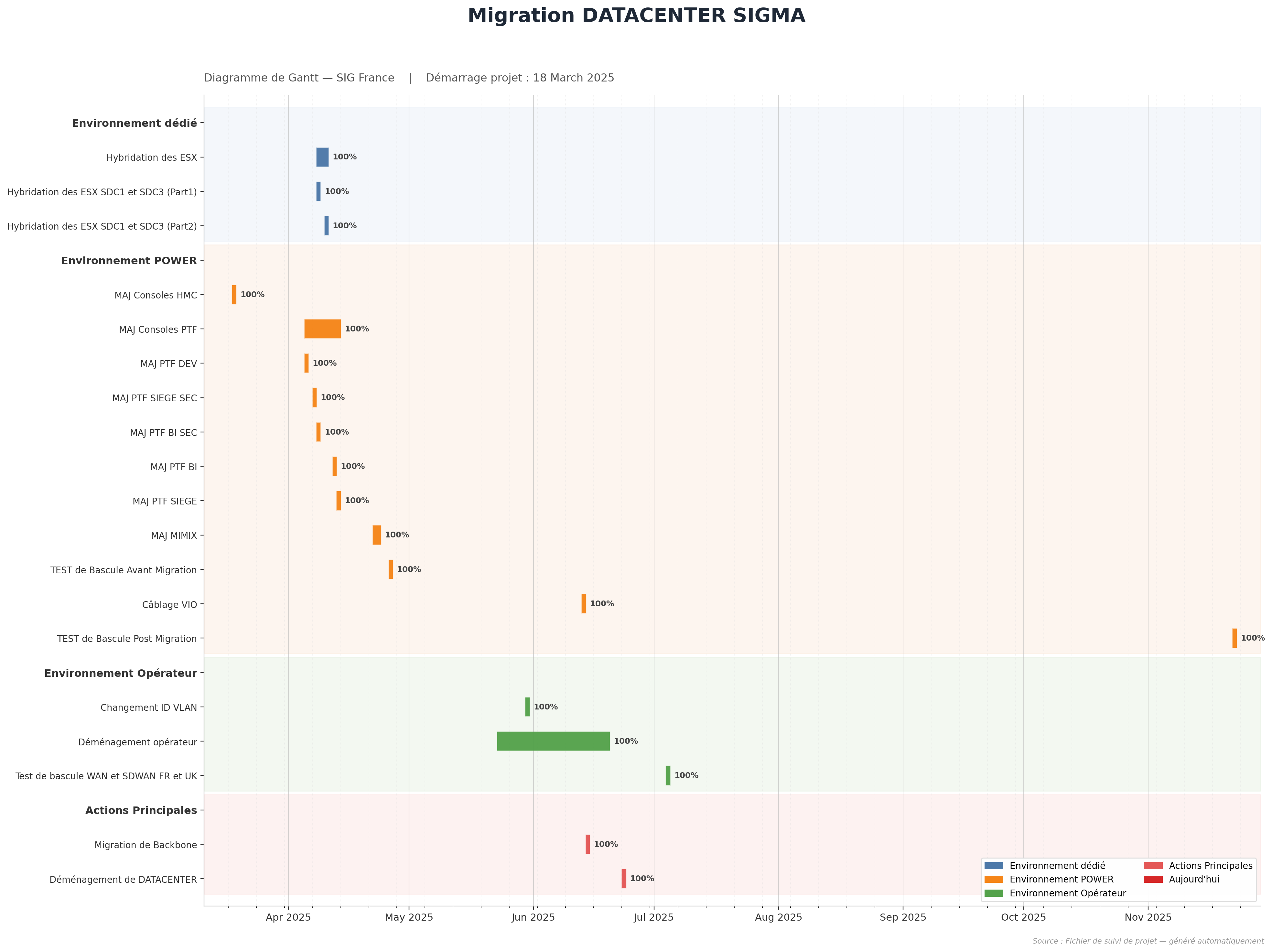

Ce projet s’est étalé sur la première partie de l’année 2025, avec une présentation initiale par le prestataire fin 2024. Les différents équipements impactés étaient :

  • 3 ESX sur les 6 présents dans le datacenter
  • Le Power IBM i AS400 de secours
  • 1 boîtier Meraki SD-WAN MX250
  • 1 boîtier SD-WAN Opensystem fourni par le groupe de l’entreprise en Angleterre

La principale contrainte de ce déménagement était que l’infrastructure virtualisée dédiée allait devoir tourner sur la moitié de sa capacité pendant l’opération.

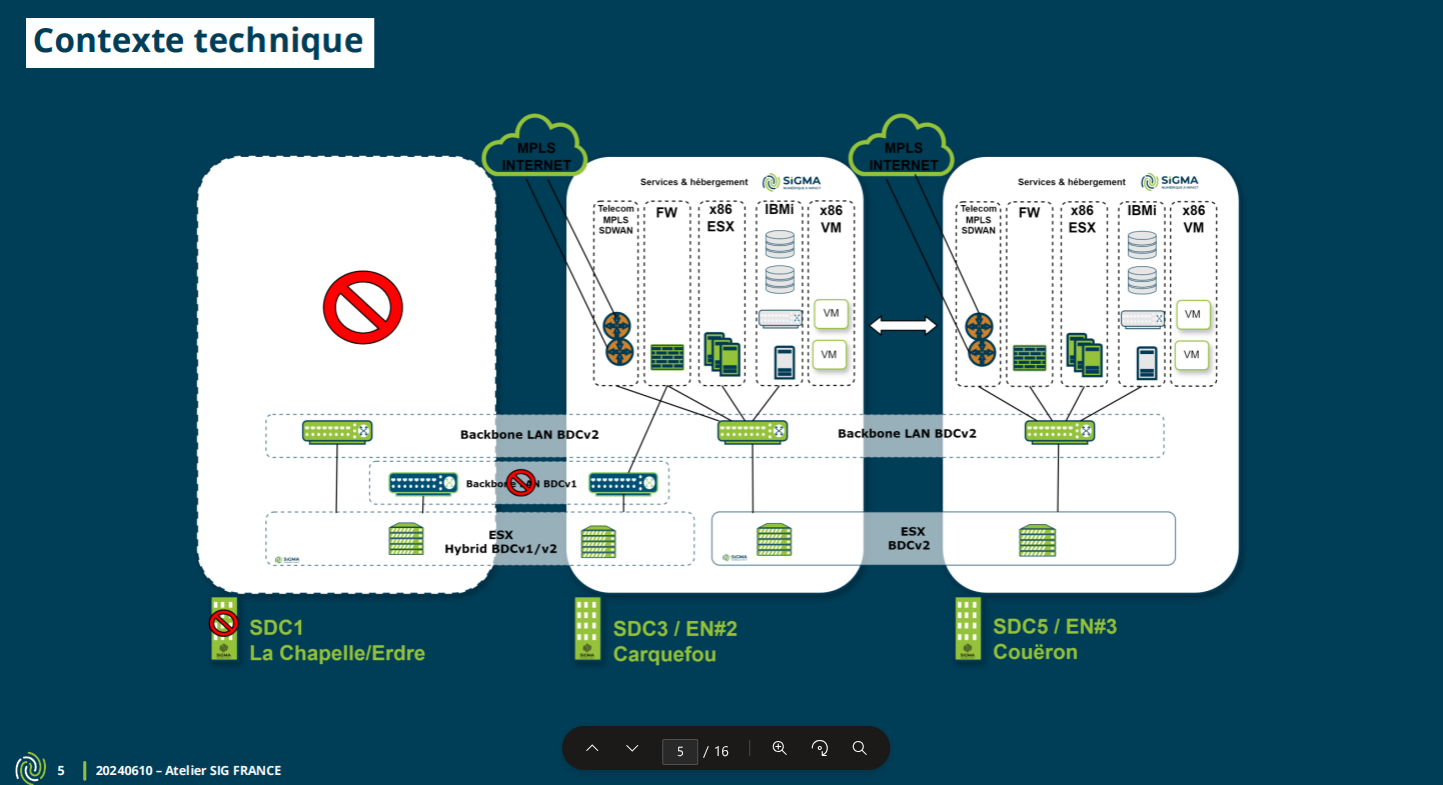

Une étape préliminaire à ce déménagement consistait à migrer l’ancien cœur de réseau des deux datacenters vers le nouveau. Cette opération allait inévitablement entraîner une coupure réseau sur l’environnement de l’AS400. Pour pallier à cette coupure, il a été décidé d’effectuer un test de DRP (Disaster Recovery Plan) sur les AS400 primaire et secondaire.

Organisation du test de DRP
#

J’ai donc organisé un test de DRP le samedi 26 avril 2025, en réunissant les experts techniques de notre prestataire ainsi que le revendeur de nos équipements AS400, afin d’assurer et de documenter ce test. Les développeurs internes de l’ERP utilisant l’AS400 sont également intervenus pour effectuer les tests adéquats et valider les fonctionnalités du logiciel pendant l’opération.

Le déroulé de ce test est présenté dans le rapport que j’ai rédigé ci-dessous :

    / [pdf]

Migration du Backbone
#

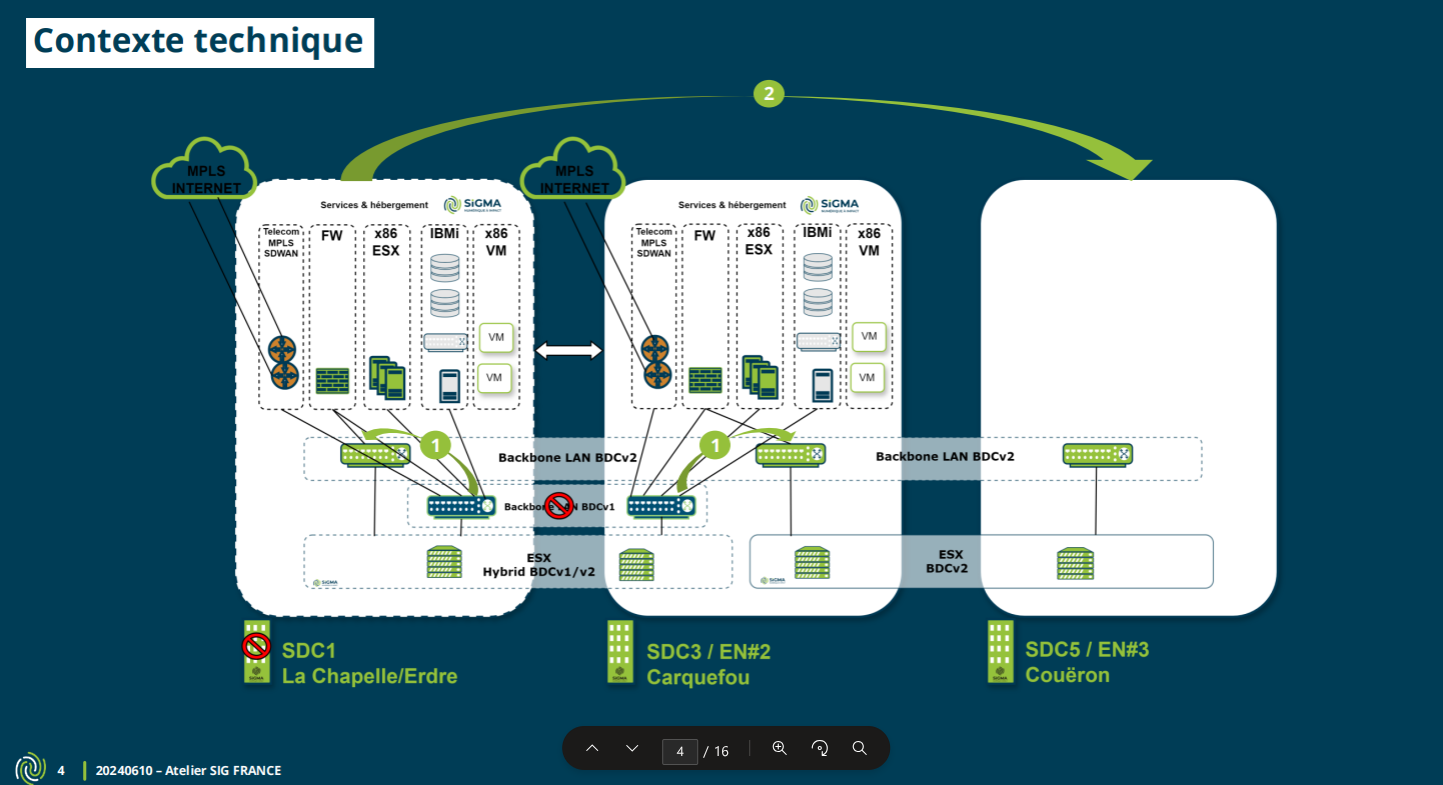

Une autre étape préliminaire, en parallèle du test de DRP sur l’AS400, était l’hybridation des cartes réseau des différents ESX :

L’opération de migration du backbone a été réalisée le samedi 14 juin.

Déménagement Opérateur
#

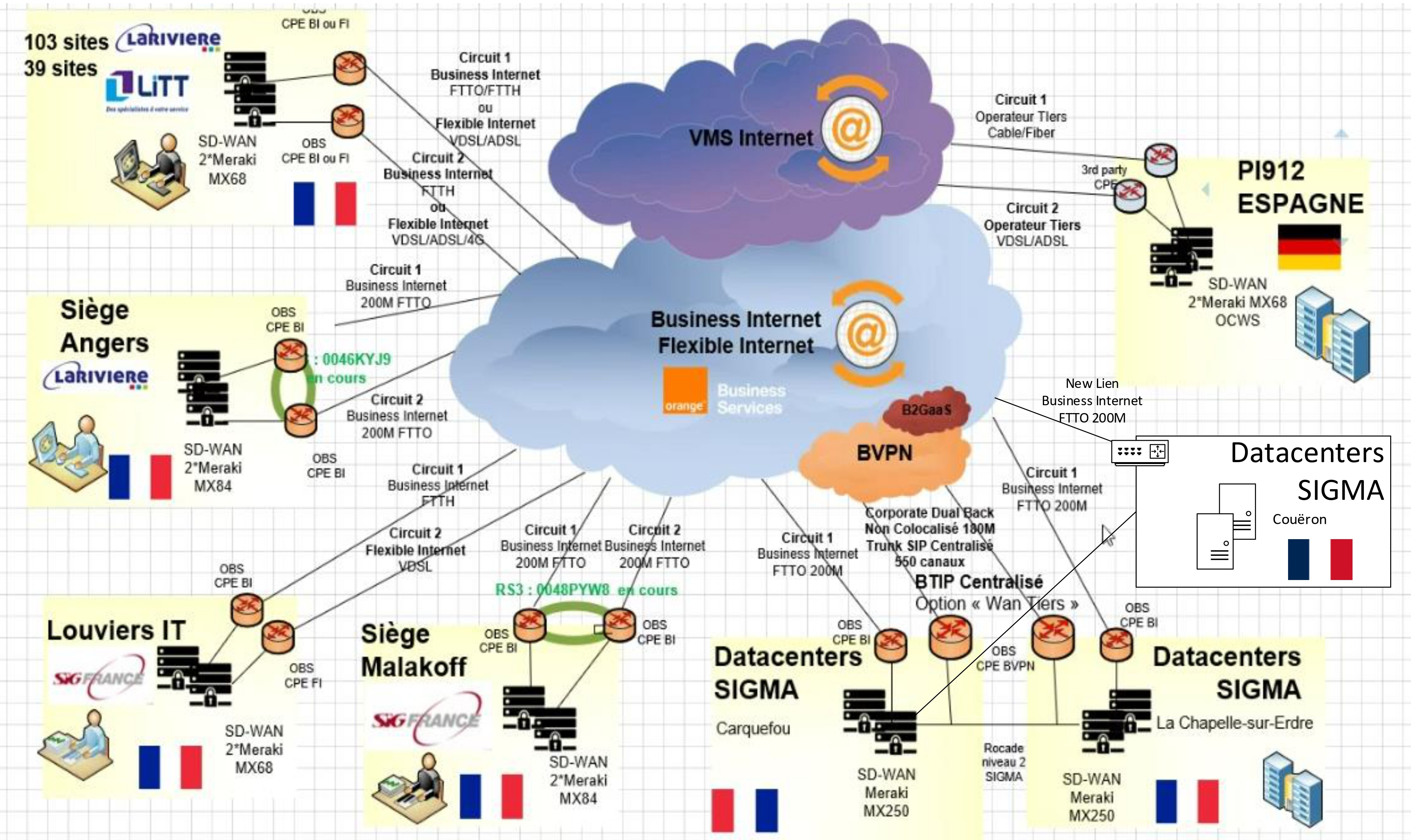

Pour le déménagement du datacenter, il a fallu mobiliser notre opérateur Orange afin de mettre en place un nouveau lien et de décommissionner l’ancien lien du site.

Migration du Datacenter
#

La migration du datacenter a pu se faire durant les heures ouvrées le lundi 23 juin, avec l’arrêt et le déménagement des équipements d’un datacenter à l’autre, sans impact sur la production. Une fois les équipements déménagés, nous avons pu réaliser un test de DRP sur les équipements réseau le vendredi 4 juillet. Voici le rapport de ce test :

    / [pdf]

Deuxième test de DRP
#

Le deuxième test de DRP de l’AS400 s’est déroulé en HNO, comme le premier, le samedi 22 novembre. Le rapport de ce second test :
